TenkaTenka
ログイン

Tenka ヘルプセンター › 生産 › ファネルの段階

ファネルの段階

ファネルの明細(ディクショナリのアンカー)。

🕒 更新日 2026/09/28📖 ~4 分で読めます

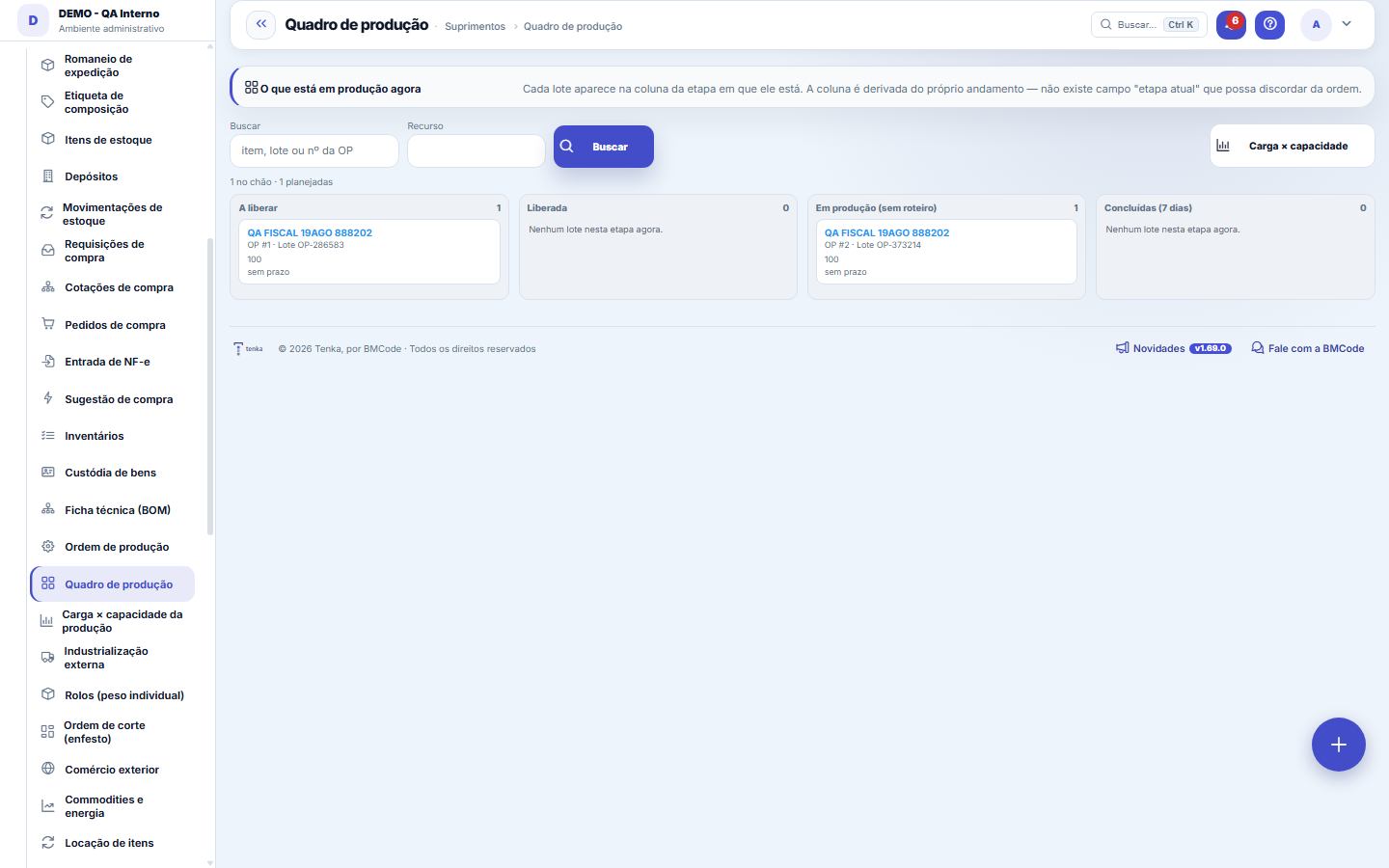

画面

上で選んだテーマで表示した実際の画面です。

ファネルの段階

この画面にあるもの

画面そのものから読み取った内容です。画面が変われば、ここも変わります。

実行できる操作

検索フィルタをクリア約束日で順序付け

一覧に表示される項目

優先度指図製品セルと工程約束日完了予定間に合う?

入力項目

Sequencia
Nome
Situação
Qtdboa
Qtdrefugo
Horas
Tempopadraohora
Dhinicio
Dhfim
Dhcadastro

まずはここから

A coluna é DERIVADA, não é um campo
ロットが表示される列は、どこにも入力されません。工程順序のうち、まだ完了していない最初の工程です。だからボードが製造指図と食い違うことはありません — 「どの工程にあるか」を保持する場所は2つではなく1つだけで、ボードはそれを読んでいます。
何が先に出るか、その理由
「先に出るもの」パネルはセルの待ち行列を生産順に表示:まず優先度(約束日からP1〜P5)、次に日付。各指図について、セルの能力(人数×1日の分数)で進んだ場合の完了日と、約束日を過ぎるときの「間に合わない」警告 — 前倒し、セル増強、外注の判断どき。

操作方法

Planejada, Liberada, Em produção
「計画」はまだ設計中の指図で、どこでも確定した負荷としては数えません。「リリース済み」はすでに製造を指示したもの、「生産中」は誰かがすでに実績を記録したものです。指図は最初の記録で自動的に「生産中」になります。現場がもう生産しているのに「リリース済み」のままにしておくと、ボードが偽りの話をすることになります。

ルール

O cartão não arrasta, e isso é de propósito
ロットの工程を進めることには結果が伴います。記録した時間、良品数、不良、そして最終的には原価です。カードをドラッグできると、その変更がタダであるかのような印象を与えてしまいます。カードをクリックして指図に移り、数字とともに記録してください — 生産が行われるのはそこです。
Sem prazo NÃO é atraso
約束日のないロットは、灰色で「納期なし」と書かれて表示され、決して赤にはなりません。約束がないことと約束が破られたことは違い、両者を同じ色にすれば間違ったロットを追いかけることになります。納期が重要なら指図で申告してください。負荷ダッシュボードに反映されるのはそれです。
ロットを次の工程へドラッグ
画面を変更できる人は、オーダーのカードを別の列へドラッグします。すると:前の工程が閉じ、移動先の工程が開き、後の工程は保留に戻ります(後ろへドラッグすると元に戻ります)。「リリース済み」から最初の工程へドラッグすることは、ロットが現場に入ることを意味します:その時点で仕様書の構成部材が在庫から出庫されます。「構成部材を出庫」ボタンと同じです。「完了」へドラッグするとオーダーが完了します:良品がパラメータ PRECO.CUSTO_HORA の時間単価を使った実際原価で倉庫に入ります。計画中のオーダーは先に「リリース済み」を経由する必要があります。生産中のオーダーは「リリース済み」には戻りません(材料はすでに出庫されています)。「工程なし」の列はドラッグを受け付けません — 仕様書に工程を登録してください。
約束日で順序付け
「約束日で順序付け」ボタンは未完了のすべての指図の優先度を約束日から再計算します(EDD規則 — 納期の近い順、最大遅れを最小にする規則)。納期を変えたときや急ぎの受注が入ったときに。

よくある質問

列が空なのはなぜ?
その工程はどこかのロットの工程順序にはあるものの、今はどのロットもそこにないからです — 工程が空であることを見ること自体が情報です。列が消えてしまうと、「染色工場にない」ロットを探している人は、「そこに誰もいない」と「染色工場がもう存在しない」を区別できなくなります。
この記事は役に立ちましたか?

同じモジュール内: 生産54

Tenka アカデミー

業種別の学習コースを、プラットフォーム内でステップごとに。

アカデミーを見る
